隔热保温仿大理石漆施工工艺

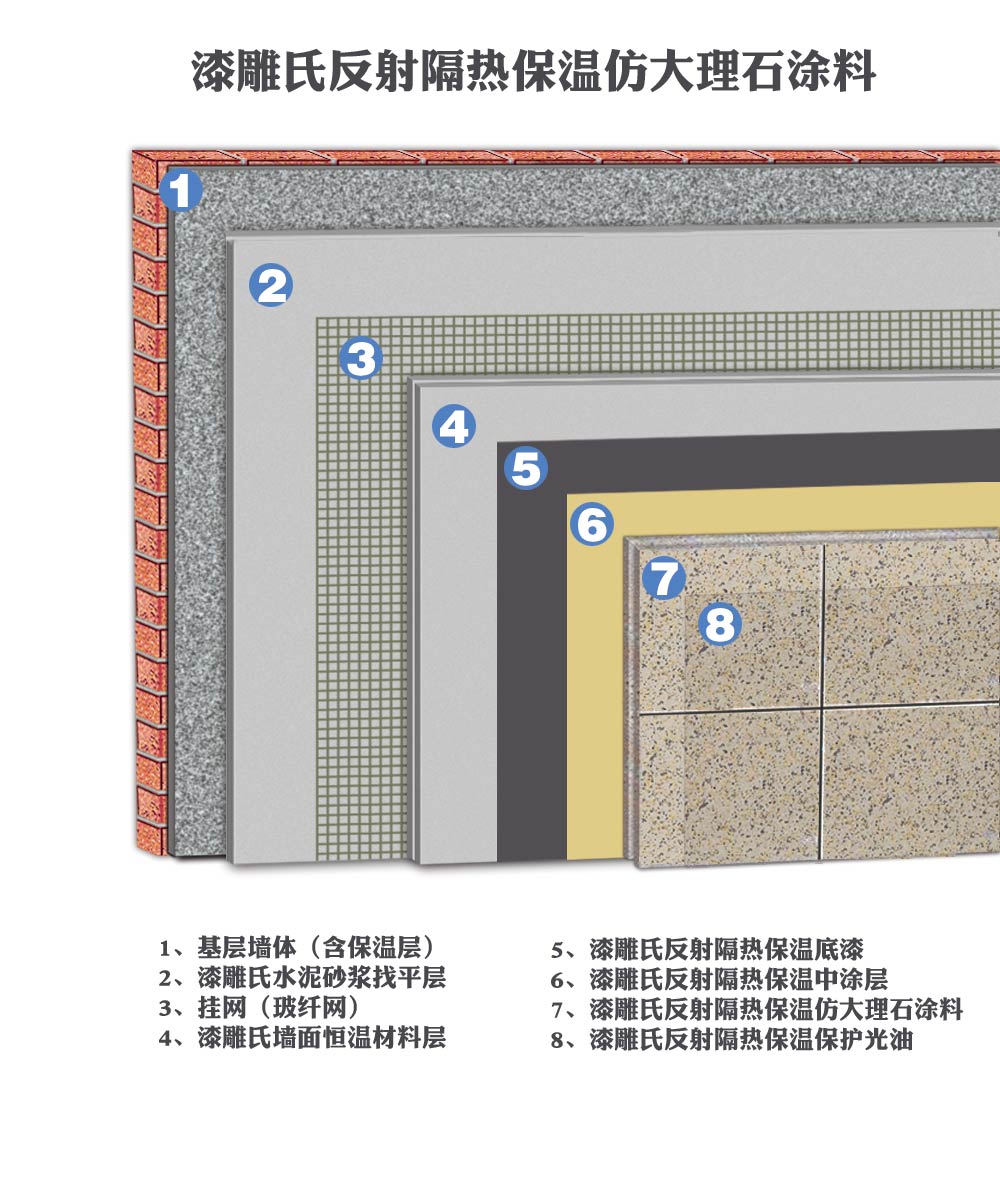

1.工艺流程:
墙面基层处理→刮(抹)涂抗裂砂浆1遍,同时贴复合耐碱玻纤网格布(无保温基层采用)→刮(抹)外墙防水抗裂粗腻子→挂网→外墙防水抗裂细腻子→刷外墙抗碱封闭底漆→仿大理石涂料线条漆→水性仿大理石漆中涂层→弹线、分格、贴胶带→喷涂仿大理石漆主涂层→撕胶带、修整→喷水性仿大理石漆反射隔热罩面漆。
2.基面处理,批刮粘接砂浆
在基层处理之前,墙体需要一定时间的养护,一般新保温封面冬天的养护时间为20天,夏天的养护时间为10天。养护到基层的PH值小于10,含水率小于10%后再进行基面处理。基面处理前应彻底清除疏松、起皮、空鼓、粉化的基层,然后去除灰尘、油污等污染物。批刮粘接砂浆
3.批刮漆雕氏外墙防水抗裂粗腻子并铺设耐碱网格布。清理基层后按使用要求配置防水抗裂粗腻子,同时将网格布铺在防水抗裂粗腻子上,用抹子压入腻子层中,粘贴网格布达到似露非露状态,局部再用腻子找平。腻子层总厚度控制在2-3㎜。刮涂施工尽可能减少接茬,随时用靠尺检查平整度,确保最后的垂直和平整度小于2㎜(2m靠尺)。
4.刮涂漆雕氏外墙防水抗裂细腻子
用漆雕氏外墙防水抗裂细腻子批抹墙面,第一道局部找平并采用2m靠尺修整阴阳角。待腻子干燥后,再满批第二遍腻子使基层平整。一次刮涂厚度不宜超过0.5㎜,分两道以上施工;每道间隔时间不低于5小时。每道腻子刮涂完毕后应及时(一般4-6小时)打磨修整。漆雕氏外墙防水抗裂细腻子总厚度控制0.5-1㎜。
5.涂刷封闭底漆
待腻子达到要求,涂刷底漆前应将基层打磨平整,局部修整破损阴阳角,清理浮灰,滚筒应保持清洁。用滚筒涂刷底漆一遍,需刷涂均匀,绝不可有漏刷、流坠现象。
6.涂刷水性仿大理石线条漆、中层漆
待底漆干燥后(一般24小时),涂刷一遍仿大理石线条漆,涂刷两遍水性仿大理石漆中涂层,若能盖住底色,涂一遍也可以。此工序也可采用喷涂施工。
7.墙面修补
待中涂层施工完毕后,专人检查墙面,发现有不平整、破损的部位要及时用腻子修补、打磨、刷底漆、中涂漆。
8.喷水性仿大理石漆主涂层
喷水性仿大理石漆主涂层前,中涂层要充分干燥,施工气温必须在5℃以上,空气相对湿度小于65%。喷涂仿大理石涂料时,一般分两遍喷涂,第一遍约5小时干燥后再喷第二遍,以达到满意效果。涂布量会因涂装效果、气候、基面情况、施工方法不同而有所差异。喷涂必须使用水性仿大理石漆专用喷枪进行喷涂,第一次施工需由专业人员进行施工指导,较长时间静置存放的产品在开盖使用前可轻微搅动,不许用力搅拌,无需加水稀释。
9.喷涂、滚涂水性仿大理石漆反射隔热罩光清漆
待仿大理石漆主涂层完全干燥后(一般晴天需保证2天以上),方可喷(滚)涂罩光清漆,施工时注意保持粘度,气压,喷口大小一致,注意预防流挂现象。罩光前,要将浮尘清理干净。喷(滚)涂要均匀且全面,不可有漏喷(滚)等现象,一般喷(滚)涂至少一遍,可达到较好效果。
